Thanh tra Chính phủ công bố loạt sai phạm 'khủng' tại Khu đô thị mới Kim Chung - Di Trạch

Bảo Ngọc
11:00 12/07/2023

Thanh tra Chính phủ vừa thông báo kết luận thanh tra trên địa bàn huyện Hoài Đức, thành phố Hà Nội. Theo kết luận, Thanh tra Chính phủ đã chỉ ra nhiều vi phạm quản lý đất đai tại dự án khu đô thị mới Kim Chung - Di Trạch của Tổng công ty Cổ phần Thương mại Xây dựng (Vietracimex).

Theo kết luận thanh tra, thời gian lập, thẩm định, trình phê duyệt quy hoạch phân khu S2 của thành phố kéo dài từ tháng 10/2010 đến tháng 1/2014 là vi phạm Nghị định của Chính phủ về lập, thẩm định, phê duyệt và quản lý quy hoạch đô thị. Đồng thời, việc điều chỉnh tổng thể quy hoạch chi tiết tỷ lệ 1/500 kéo dài từ tháng 3/2014 đến tháng 10/2018, cũng vi phạm Nghị định của Chính phủ.

Trong việc này, trách nhiệm chính thuộc UBND TP. Hà Nội, Sở Quy hoạch Kiến trúc TP Hà Nội, Viện Quy hoạch xây dựng Hà Nội và các cơ quan, tổ chức, đơn vị, cá nhân khác có liên quan.

Về công tác thực hiện giải phóng mặt bằng, Thanh tra Chính phủ cho rằng, sau 3 tháng kể từ khi có quyết định thu hồi đất tổng thể (quyết định số 1174/QĐ-UBND), UBND huyện Hoài Đức mới ban hành quyết định thu hồi đất đến từng hộ gia đình, cá nhân là không đúng quy định.

Hội đồng bồi thường giải phóng mặt bằng huyện Hoài Đức không ban hành thông báo thu hồi đất đến từng hộ gia đình, cá nhân (104 hồ sơ được kiểm tra đều thiếu thông báo thu hồi đất) là không đúng quy định. Đồng thời, UBND huyện Hoài Đức thực hiện việc bồi thường, hỗ trợ giải phóng mặt bằng (GPMB) theo diện tích ghi trên giấy tờ về quyền sử dụng đất, không căn cứ vào diện tích đo đạc thực tế là không đúng với quy định.

Tại thời điểm thanh tra, diện tích đất của dự án được bàn giao là 136,48 ha đất (giảm 1,68 ha) so với diện tích đất được giao tại quyết định số 1174/QĐ-UBND ngày 8/5/2008 của UBND tỉnh Hà Tây (cũ) nhưng chủ đầu tư dự án là Tổng Công ty Cổ phần Thương mại Xây dựng (Vietracimex) và UBND huyện Hoài Đức chưa chủ động hoàn thiện hồ sơ để trình UBND TP Hà Nội điều chỉnh lại diện tích đất giao cho Vietracimex. Việc chưa bàn giao đất theo quy định đối với 10,28 ha đất là chưa nỗ lực thực hiện, gây khó khăn cho việc sử dụng đất của dự án. Trách nhiệm chính thuộc về Vietracimex, UBND huyện Hoài Đức và các các phòng, ban, cá nhân có liên quan.

Thanh tra Chính phủ công bố loạt sai phạm 'khủng' tại Khu đô thị mới Kim Chung - Di Trạch

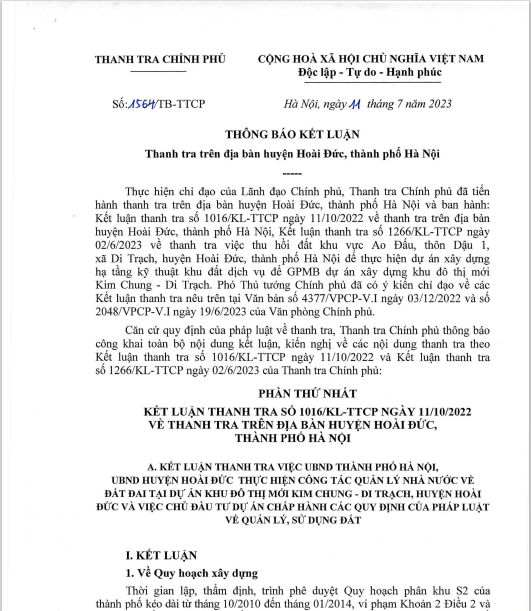

Kết luận của Thanh tra Chính phủ về quản lý đất đai tại huyện Hoài Đức, TP Hà Nội. Ảnh chụp màn hình

Về việc giao đất và nộp tiền sử dụng đất, UBND tỉnh Hà Tây có quyết định số 1174/QĐ-UBND ngày 8/5/2008 về việc thu hồi 138,17 hạ đất, giao Vietracimex thực hiện dự án nhưng không quy định cụ thể diện tích đất giao có thu tiền sử dụng đất, cho thuê đất, thời hạn sử dụng đất... để làm căn cứ cho việc xác định tiền sử dụng đất, không căn cứ vào quy hoạch chi tiết xây dựng tỷ lệ 1/500 đã được duyệt là thực hiện không đúng quy định của Chính phủ.

Trước khi ra quyết định giao đất cho Vietracimex, Sở Tài nguyên và Môi trường tỉnh Hà Tây không thẩm định nhu cầu sử dụng đất của dự án là thực hiện không đúng quy định của Chính phủ. Trách nhiệm thuộc UBND tỉnh Hà Tây, Sở Tài nguyên và Môi trường tỉnh Hà Tây thời kỳ nêu trên.

UBND tỉnh Hà Tây có quyết định số 1381/QĐ-UBND ngày 27/5/2008 về việc phê duyệt tiền sử dụng đất của dự án đối với 53,9 ha đất (bao gồm: đất nhà liền kề, biệt thự, chung cư cao tầng và đất công trình hỗn hợp) theo quyết định số 1256/QĐ-UBND ngày 17/7/2007 của UBND tỉnh Hà Tây là chưa đúng quy định của Chính phủ và của Bộ Tài Chính.

Do đó, trách nhiệm thuộc về UBND tỉnh Hà Tây, Sở Tài chính tỉnh Hà Tây. Hiện, UBND TP Hà Nội, các sở, ngành chức năng và chủ đầu tư vẫn đang thực hiện các thủ tục rà soát, xác định và thu nộp nghĩa vụ tài chính của dự án theo quy định.

Thanh tra Chính phủ cho rằng, các sở, ngành chức năng, UBND TP Hà Nội chưa kiểm tra, xem xét, tính toán cụ thể để báo cáo Thủ tướng quyết định việc áp dụng chi phí rủi ro bất động sản và chi phí bảo dưỡng hạ tầng không đúng quy định trong quá trình xác định tiền sử dụng đất của dự án với sổ tiền 89,3 tỷ đồng theo kết luận thanh tra của Thanh tra Chính phủ là chưa thực hiện đúng chỉ đạo của Phó Thủ tướng Chính phủ (tại Thông báo số 283/TB-VPCP ngày 23/7/2014 Văn phòng Chính phủ). Trách nhiệm thuộc UBND TP Hà Nội, các sở, ngành chức năng có liên quan của TP Hà Nội.

Cùng với đó, Vietracimex đầu tư xây dựng các công trình hạ tầng kỹ thuật, các công trình xây dựng và nhà ở của dự án mà không lưu giữ hồ sơ, bản vẽ, bản đồ quy hoạch chi tiết xây dựng tỷ lệ 1/2000, 1/500 được cơ quan nhà nước có thẩm quyền phê duyệt; ký hợp đồng chuyển nhượng đất, nhà cho 16 khách hàng khi dự án chưa đủ điều kiện để chuyển nhượng. Trách nhiệm thuộc Vietracimex.

Thanh tra Chính phủ công bố loạt sai phạm 'khủng' tại Khu đô thị mới Kim Chung - Di Trạch
Phối cảnh dự án Khu đô thị mới Kim Chung - Di Trạch.

Từ những vi phạm nêu trên, Thanh tra Chính phủ kiến nghị UBND thành phố Hà Nội tiếp thu, rút kinh nghiệm đối với tập thể, cá nhân để xảy ra thiếu sót, tồn tại trong việc kéo dài thời gian lập, thẩm định, phê duyệt quy hoạch phân khu S2 và điều chỉnh tổng thể quy hoạch chi tiết tỷ lệ 1/500 của dự án khu đô thị Kim Chung – Di Trạch;

Đồng thời chỉ đạo kiểm điểm nghiêm túc, xác định rõ trách nhiệm theo quy định đối với tập thể, cá nhân do thực hiện chưa đúng quy định của pháp luật, để xảy ra một số thiểu sót, tồn tại, trong việc: chậm quyết định thu hồi đất đến từng hộ gia đình, cá nhân; không thông báo thu hồi đất đến các trường hợp bị thu hồi; bồi thường, hỗ trợ GPMB không theo diện tích đất sử dụng thực tế; chậm thực hiện dứt điểm trong công tác GPMB, bàn giao đất để thực hiện dự án...

Thanh tra Chính phủ cũng kiến nghị UBND thành phố chỉ đạo UBND huyện Hoài Đức khẩn trương hoàn thành công tác GPMB, bàn giao để Vietracimex triển khai thực hiện dự án theo điều chỉnh tổng thể quy hoạch chi tiết tỷ lệ 1/500 được duyệt, tránh gây lãng phí đất đai;

Phối hợp với Vietracimex rà soát, xác định số tiền 20,36 tỷ đồng mà Vietracimex đã chi trả, hỗ trợ di chuyển mộ chí cho đối tượng bị thu hồi đất để thực hiện dự án (chưa nằm trong các phương án GPMB), lập phương án bồi thường, hỗ trợ, GPMB theo quy định; khắc phục những sai sót trong công tác bồi thường GPMB.

https://sohuutritue.net.vn/thanh-tra-chinh-phu-cong-bo-loat-sai-pham-khung-tai-khu-do-thi-moi-kim-chung--di-trach-d170461.html

Tin liên quan

Cùng chuyên mục

Đà Nẵng công bố 34 khu đất mời doanh nghiệp đầu tư dự án nhà ở xã hội

Đà Nẵng công bố 34 khu đất mời doanh nghiệp đầu tư dự án nhà ở xã hội

Bất động sản

Theo Sở Xây dựng, nhằm tạo thuận lợi cho các doanh nghiệp tìm hiểu thông tin, đề xuất đầu tư dự án nhà ở xã hội, đơn vị đã cập nhật danh mục 34 khu đất đã được quy hoạch đầu tư nhà ở xã hội trên địa bàn nhưng đến nay chưa lựa chọn chủ đầu tư.

Quy Nhơn quy hoạch KĐT du lịch nghỉ dưỡng quốc tế gần 2.900 ha

Quy Nhơn quy hoạch KĐT du lịch nghỉ dưỡng quốc tế gần 2.900 ha

Bất động sản

UBND tỉnh Gia Lai vừa ban hành quyết định phê duyệt nhiệm vụ quy hoạch phân khu tỷ lệ 1/2.000 đối với Khu đô thị du lịch nghỉ dưỡng quốc tế biển Ghềnh Ráng - Vũng Chua diện tích gần 2.900 ha.

Bộ Xây dựng đề xuất cấp 10.000 tỷ đồng vốn điều lệ làm Quỹ nhà ở Trung ương

Bộ Xây dựng đề xuất cấp 10.000 tỷ đồng vốn điều lệ làm Quỹ nhà ở Trung ương

Bất động sản

Bộ Xây dựng đang phối hợp với Bộ Tài chính đề xuất nhu cầu cấp vốn điều lệ của Quỹ nhà ở Trung ương trong kế hoạch đầu tư công trung hạn giai đoạn 2026-2030 là 10.000 tỷ đồng.

Công ty Mặt Trời Hòa Bình được giao hơn 33 ha đất làm khu đô thị sinh thái và cáp treo Cuối Hạ

Công ty Mặt Trời Hòa Bình được giao hơn 33 ha đất làm khu đô thị sinh thái và cáp treo Cuối Hạ

Bất động sản

UBND tỉnh vừa ban hành Quyết định số 1439/QĐ-UBND về việc chuyển mục đích sử dụng đất, giao đất và cho Công ty TNHH Mặt Trời Hòa Bình thuê đất (đợt 3) để thực hiện Dự án Quần thể khu đô thị sinh thái, vui chơi giải trí cao cấp và hệ thống cáp treo Cuối Hạ tại xã Kim Bôi, tỉnh Phú Thọ.

Bổ sung hơn 850km vào 3 tuyến cao tốc vào quy hoạch

Bổ sung hơn 850km vào 3 tuyến cao tốc vào quy hoạch

Bất động sản

Cục Đường bộ Việt Nam đề xuất bổ sung 3 tuyến cao tốc có quy mô "khủng" vào quy hoạch mạng lưới đường bộ. Cả 3 tuyến cao tốc này có tiến trình đầu tư sau năm 2030.

Chủ đầu tư phát hiện 89 trường hợp cho thuê lại, cho ở nhờ, mua bán trái phép tại dự án IEC Residences

Chủ đầu tư phát hiện 89 trường hợp cho thuê lại, cho ở nhờ, mua bán trái phép tại dự án IEC Residences

Bất động sản

Công ty CP Đầu tư Xây dựng và Cơ điện IEC vừa phát đi thông báo tới khách hàng liên quan đến việc gia hạn hợp đồng thuê nhà ở xã hội tại dự án IEC Residences, xã Thanh Trì (Hà Nội). Chủ đầu tư Dự án nhà ở xã hội phát hiện 89 trường hợp cho thuê lại, cho ở nhờ, mua bán trái phép.

Hà Nội mở bán căn hộ nhà ở xã hội giá 1 tỷ đồng

Hà Nội mở bán căn hộ nhà ở xã hội giá 1 tỷ đồng

Bất động sản

Sở Xây dựng Hà Nội vừa công bố thông tin mở bán nhà ở xã hội tại ô đất CT05 và 06 thuộc dự án khu đô thị mới Thanh Lâm - Đại Thịnh 2, xã Quang Minh (huyện Mê Linh trước sáp nhập). Giá mỗi căn hộ từ 800 triệu đồng đến 1 tỷ đồng.

Hà Nội phê duyệt Quy hoạch tổng thể Thủ đô tầm nhìn 100 năm

Hà Nội phê duyệt Quy hoạch tổng thể Thủ đô tầm nhìn 100 năm

Bất động sản

Chủ tịch UBND thành phố Hà Nội Vũ Đại Thắng đã ký quyết định Phê duyệt Quy hoạch tổng thể Thủ đô Hà Nội tầm nhìn 100 năm. Phạm vi quy hoạch gồm toàn bộ địa giới hành chính Thủ đô Hà Nội, với 126 đơn vị hành chính cấp xã (51 phường, 75 xã). Quy mô lập quy hoạch: khoảng 3.359,84 km2 (335.984 ha).

Hà Nội giao đất cho liên danh Lạc Hồng xây nhà ở xã hội tại Tây Hồ Tây

Hà Nội giao đất cho liên danh Lạc Hồng xây nhà ở xã hội tại Tây Hồ Tây

Bất động sản

Ô đất C2-CT1 và C2-CX1 khu đô thị tây Hồ Tây (Hà Nội) được UBND TP Hà Nội giao cho Công ty cổ phần Đầu tư Lạc Hồng để xây nhà ở xã hội cho lực lượng vũ trang Công an nhân dân.

Chấp thuận chủ trương đầu tư Khu nhà ở xã hội phường Kinh Bắc gần 1.250 căn hộ sắp đổ bộ vào thị trường

Chấp thuận chủ trương đầu tư Khu nhà ở xã hội phường Kinh Bắc gần 1.250 căn hộ sắp đổ bộ vào thị trường

Bất động sản

Khu nhà ở xã hội phường Kinh Bắc, tahi Bắc Ninh sẽ có tòa chung cư cao 15 tầng, tổng diện tích sàn khoảng 119.040 m2, dự kiến cung cấp khoảng 1.250 căn hộ.

Nhiều người đọc

Chủ tịch xã được cấp phép xây dựng công trình trên đất nông nghiệp từ ngày 18/5

Chủ tịch xã được cấp phép xây dựng công trình trên đất nông nghiệp từ ngày 18/5

Bất động sản

Theo Quyết định số 55/2026/QĐ-UBND của UBND TP Hà Nội từ ngày 18/5, UBND cấp xã sẽ được cấp phép, gia hạn, cấp lại giấy phép xây dựng công trình trên đất nông nghiệp tại vùng sản xuất nông nghiệp tập trung.

Thaigroup hé lộ siêu tổ hợp dự án 128.000 tỷ đồng tại Ninh Bình

Thaigroup hé lộ siêu tổ hợp dự án 128.000 tỷ đồng tại Ninh Bình

Bất động sản

Tập đoàn Thaigroup vừa gây xôn xao thị trường bất động sản khi chính thức hé lộ kế hoạch phát triển một siêu tổ hợp dự án tại Ninh Bình với tổng vốn đầu tư lên đến 128.000 tỷ đồng (tương đương hơn 5 tỷ USD).

Đồng Nai cho thuê 10 khu đất ngắn hạn, mức cao nhất là hơn 400.000 đồng/m2

Đồng Nai cho thuê 10 khu đất ngắn hạn, mức cao nhất là hơn 400.000 đồng/m2

Bất động sản

Theo thông báo của Trung tâm Phát triển quỹ đất TP Đồng Nai, đơn vị ban hành công văn về việc cho thuê đất ngắn hạn (5 năm) đối với 10 khu đất do Trung tâm Phát triển quỹ đất thành phố Đồng Nai quản lý.

Cơ chế đặc thù tháo gỡ vướng mắc dự án tồn đọng, xử lý vi phạm đất đai trước năm 2025

Cơ chế đặc thù tháo gỡ vướng mắc dự án tồn đọng, xử lý vi phạm đất đai trước năm 2025

Bất động sản

Chính phủ ban hành Nghị định số 147/2026/NĐ-CP hướng dẫn thực hiện cơ chế, chính sách đặc thù tháo gỡ khó khăn, vướng mắc cho các dự án tồn đọng, kéo dài quy định tại Nghị quyết số 29/2026/QH16 ngày 24/4/2026 của Quốc hội.

Đề xuất cấp sổ đỏ cho cho đất mua bán bằng giấy viết tay giai đoạn 2014 - 2024

Đề xuất cấp sổ đỏ cho cho đất mua bán bằng giấy viết tay giai đoạn 2014 - 2024

Bất động sản

Theo Bộ Nông nghiệp và Môi trường, các trường hợp mua bán nhà bằng giấy viết tay không được cấp quyền sử dụng đất (sổ đỏ). Người sở hữu đất bị hạn chế giao dịch, thế chấp và tiềm ẩn phát sinh tranh chấp

Bộ Nông nghiệp và Môi trường muốn sửa Luật Đất đai trong năm nay

Bộ Nông nghiệp và Môi trường muốn sửa Luật Đất đai trong năm nay

Bất động sản

Bộ Nông nghiệp và Môi trường vừa có tờ trình Chính phủ đề xuất bổ sung dự án Luật sửa đổi, bổ sung một số điều của Luật Đất đai vào chương trình lập pháp của Quốc hội năm 2026.

 Văn Phú và T&T rút khỏi liên danh siêu dự án trục đại lộ cảnh quan sông Hồng

Văn Phú và T&T rút khỏi liên danh siêu dự án trục đại lộ cảnh quan sông Hồng

Bất động sản

Liên danh nhà đầu tư thực hiện dự án Trục đại lộ cảnh quan sông Hồng gồm 3 doanh nghiệp là Công ty cổ phần đầu tư Địa ốc Đại Quang Minh, Công ty cổ phần Tập đoàn Trường Hải (Thaco Group) và Công ty cổ phần Tập đoàn Hòa Phát. Như vậy, sau Mik Group, Văn Phú và T&T rút khỏi liên danh siêu dự án trục đại lộ cảnh quan sông Hồng

Masterise sẽ trả 3.000 - 5.000 tỷ mỗi tháng tiền bồi thường GPMB Sân bay Gia Bình

Masterise sẽ trả 3.000 - 5.000 tỷ mỗi tháng tiền bồi thường GPMB Sân bay Gia Bình

Bất động sản

Cổng TTĐT tỉnh Bắc Ninh dẫn thông từ đại diện Tập đoàn Masterise cho biết, doanh nghiệp đã chuẩn bị nguồn vốn để phục vụ chi trả bồi thường, với mức đăng ký từ 3.000 - 5.000 tỷ đồng/tháng.

SHB khẳng định vị thế Top 5 với trụ sở mới tại Hà Nội

SHB khẳng định vị thế Top 5 với trụ sở mới tại Hà Nội

Bất động sản

Tại Đại hội đồng cổ đông thường niên 2026 của Ngân hàng TMCP Sài Gòn - Hà Nội (SHB), bên cạnh các nội dung về tăng vốn, kế hoạch kinh doanh và cổ tức, thông tin về dự án trụ sở mới tại số 31-33 Lý Thường Kiệt (Hà Nội) đã trở thành một trong những điểm nhấn.

Cao tốc Cao Bồ-Mai Sơn mở rộng 6 làn xe hoàn thành trong tháng 6/2026

Cao tốc Cao Bồ-Mai Sơn mở rộng 6 làn xe hoàn thành trong tháng 6/2026

Bất động sản

Cục quản lý chuyên ngành kiến nghị Bộ Xây dựng chỉ đạo Sở Xây dựng tỉnh Ninh Bình chỉ đạo nhà thầu, tư vấn giám sát tập trung mọi nguồn lực đẩy nhanh tiến độ thi công, hoàn thành dự án trước ngày 30/6/2026.

Top 500 doanh nghiệp tư nhân lớn nhất việt nam

ACV là gì và có vai trò như thế nào trong ngành hàng không Việt Nam?

ACV là gì và có vai trò như thế nào trong ngành hàng không Việt Nam?

ACV là viết tắt của Airports Corporation of Vietnam tên giao dịch quốc tế của Tổng công ty Cảng hàng không Việt Nam - CTCP trên cơ sở hợp nhất 3 tổng công ty. ACV được giao quản lý, điều phối hoạt động và đầu tư khai thác toàn bộ hệ thống 22 cảng hàng không trên toàn lãnh thổ Việt Nam bao gồm 9 sân bay quốc tế và 13 sân bay nội địa.

Chứng khoán Vietcap là gì? Công ty CP Vietcap uy tín không? Có nên mở tài khoản tại chứng khoán Bản Việt không?

Chứng khoán Vietcap là gì? Công ty CP Vietcap uy tín không? Có nên mở tài khoản tại chứng khoán Bản Việt không?

Công ty CP Vietcap đứng vị trí 196 trong danh sách 500 doanh nghiệp tư nhân lớn nhất Việt Nam. Chứng khoán Vietcap là gì? Công ty CP Vietcap uy tín không? Có nên mở tài khoản tại chứng khoán Bản Việt không?

Công ty TNHH Thương mại và Công nghiệp Mỹ Việt kinh doanh gì? Tấm lợp Olympic có tốt không?

Công ty TNHH Thương mại và Công nghiệp Mỹ Việt kinh doanh gì? Tấm lợp Olympic có tốt không?

Công ty TNHH Thương mại và Công nghiệp Mỹ Việt đứng ở vị trí số 195 trong danh sách 500 doanh nghiệp tư nhân lớn nhất Việt Nam. Công ty TNHH Thương mại và Công nghiệp Mỹ Việt kinh doanh gì? Tấm lợp Olympic có tốt không?

Nhiều người đọc

Top 500 doanh nghiệp tư nhân lớn nhất việt nam

ACV là gì và có vai trò như thế nào trong ngành hàng không Việt Nam?

ACV là gì và có vai trò như thế nào trong ngành hàng không Việt Nam?

ACV là viết tắt của Airports Corporation of Vietnam tên giao dịch quốc tế của Tổng công ty Cảng hàng không Việt Nam - CTCP trên cơ sở hợp nhất 3 tổng công ty. ACV được giao quản lý, điều phối hoạt động và đầu tư khai thác toàn bộ hệ thống 22 cảng hàng không trên toàn lãnh thổ Việt Nam bao gồm 9 sân bay quốc tế và 13 sân bay nội địa.

Chứng khoán Vietcap là gì? Công ty CP Vietcap uy tín không? Có nên mở tài khoản tại chứng khoán Bản Việt không?

Chứng khoán Vietcap là gì? Công ty CP Vietcap uy tín không? Có nên mở tài khoản tại chứng khoán Bản Việt không?

Công ty CP Vietcap đứng vị trí 196 trong danh sách 500 doanh nghiệp tư nhân lớn nhất Việt Nam. Chứng khoán Vietcap là gì? Công ty CP Vietcap uy tín không? Có nên mở tài khoản tại chứng khoán Bản Việt không?

Công ty TNHH Thương mại và Công nghiệp Mỹ Việt kinh doanh gì? Tấm lợp Olympic có tốt không?

Công ty TNHH Thương mại và Công nghiệp Mỹ Việt kinh doanh gì? Tấm lợp Olympic có tốt không?

Công ty TNHH Thương mại và Công nghiệp Mỹ Việt đứng ở vị trí số 195 trong danh sách 500 doanh nghiệp tư nhân lớn nhất Việt Nam. Công ty TNHH Thương mại và Công nghiệp Mỹ Việt kinh doanh gì? Tấm lợp Olympic có tốt không?

Chứng khoán

Tỷ giá

Ngoại tệ Mua Bán
Tiền mặt Chuyển khoản
Cập nhật:
